Каркасный дом своими руками: фото этапов строительства

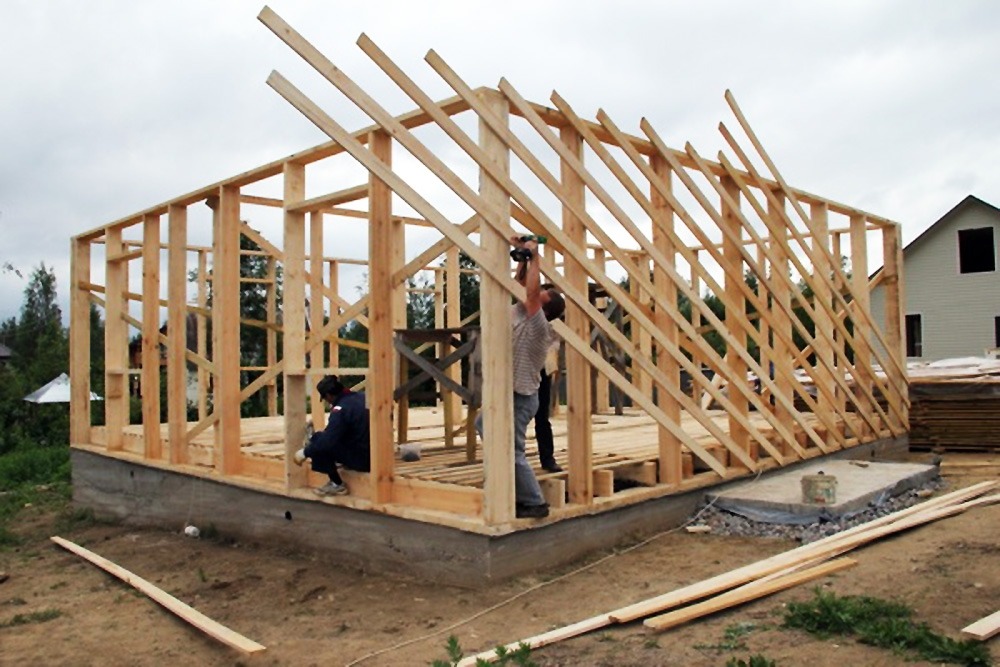

Обрешетка каркасного здания

Продолжение монтажа вертикальных и горизонтальных балок-стоек — монтаж обрешетки. Это может быть горизонтальный крепеж или косая обрешетка. Многие застройщики предпочитают косой крепеж в силу того, что диагонально расположенная обрешетка дополнительно укрепляет каркас и минимизирует проникновение потоков воздуха из дома на улицу и наоборот.

Горизонтальные доски крепятся к каркасу на расстоянии ≤ 20 см друг от друга, косая обрешетка крепится под углом в 45° с промежутками между досками ≤ 25 см. Любой тип обрешетки крепится на саморезы.

Обрешетка кровельного перекрытия не должна провисать, поэтому расстояние между балками перекрытия соблюдается в пределах 60 см. балки перекрытия соединяются со стропильной системой железными шпильками-скобами. Для перекрытия 1-го этажа рекомендуется установить деревянные подпорки из бруса, перекрытие 2-го этажа может обустраиваться без дополнительного укрепления.

Диагональная (косая) обрешетка

Фундамент для постройки каркасного дома: требования к основанию

В качестве основания при монтаже каркасного дома можно выбрать любой тип из простейших видов фундамента – именно этим и хорош каркасник. Выделяют три основных типа, которые чаще всего применяются в подобном строительстве:

  1. Свайно-винтовой фундамент.
  2. Ленточное основание.
  3. Плитный или монолитно-плитный.

Каждый из типов имеет как плюсы, так и минусы. Разберём их более подробно.

Строим каркасный дом на свайно-винтовом фундаменте

Это наиболее простой вариант основания. Его можно выполнить двумя способами. Первый – сваи из асбестовых труб – более трудоёмок. Для его выполнения бурятся скважины, в которые опускаются асбестовые трубы. Далее труба армируется и заливается бетоном.

Именно так выполняется установка асбестовых труб для свайного фундамента

Второй вариант – это использование готовых металлических винтовых свай, скважины для которых не требуются. Они ввинчиваются в землю, для чего на конце у них сделано некое подобие бура. Такая работа выполняется при помощи техники или вручную. Вот небольшая пошаговая инструкция выполнения подобного фундамента своими руками для каркасного дома 6×6.

Иллюстрация
Описание действия

Так выглядят винтовые сваи. Необходимо рассчитать необходимое количество и заказать комплект, предварительно отметив места забуривания. Длина их будет зависеть от грунта, но для каркасных домов большой она не бывает. Иногда для подобных расчётов приходится обращаться к специалистам.

Начинаем заглублять винтовые сваи строго вертикально. Для этого один человек следит за положением по монтажному уровню, а двое других вращают сваю по часовой стрелке. Эти же действия можно произвести при помощи специальной машины

Важно, чтобы верхние срезы свай были на одном уровне. Это можно проверить лазерным уровнем.

Когда все сваи заглублены, делается связка при помощи стальных труб под верхними платформами

Это делается для придания прочности, устойчивости будущему строению. Если сварочными работами вы никогда не занимались, лучше обратиться за помощью к профессионалам.

Последним этапом на верхние платформы свай наваривается каркас из стальных швеллеров. Он станет опорой для будущего чернового пола. Здесь очень важна прочность сварки и качество шва. После того как работа закончена, весь каркас, особенно места сварки, покрывается антикоррозийной краской.

Этот вид фундамента мы решили описать более подробно, чем остальные, так как он менее трудоёмок, быстрее остальных монтируется и пользуется наибольшей популярностью.

Обустройство ленточного фундамента для каркасного строения

Ленточный фундамент используется реже, хотя среди представленных является наиболее дешёвым. Для его обустройства по отмеченному контуру выкапывается траншея глубиной от 100 до 400 мм. Внутри изготавливается деревянная опалубка, которая возвышается над землёй на 100-300 мм. В неё укладывается арматурный каркас и заливается бетон. В результате высота фундамента составит 200-700 мм. Внутри фундамента насыпается песчаная подушка, песок трамбуется и также заливается бетоном. Получается черновой бетонный пол, опирающийся на прочный фундамент.

Готовый ленточный фундамент – можно начинать возведение каркаса

Плитный фундамент для постройки и его особенности

Особенностью такого основания является то, что он двигается при сезонных расширениях грунта. По этой причине его иногда называют «плавающим». Для его обустройства необходимо заглубиться по периметру на 100-200 мм, а вокруг смонтировать опалубку высотой 200-300 мм. В углубление засыпается гравий или песок, трамбуется, после чего внутри связывается каркас из арматуры и заливается бетон. В раствор желательно добавлять влагостойкие добавки, которые обеспечат долговечность плиты и сухость полов в доме.

Теперь рассмотрим технологию строительства нижнего перекрытия. По причине того, что каркасные дома на свайно-винтовом фундаменте наиболее распространены, именно на их примере мы и будем разбирать этапы возведения.

А это плитный фундамент – он будет «плавать» вместе с подвижками грунта

Статья по теме:

С какими проблемами сталкиваются частные застройщики?

В последние годы, дома за городом часто стремятся строить своими силами, с минимальной степенью привлечения профессиональных строителей. Это, по сути, самый бюджетный вариант получить свой собственный дом, путем максимальной экономии затрат на всех основных этапах строительства.

У этого решения есть свои плюсы и минусы, и, конечно, армия сторонников и противников.

Первые утверждают, что в строительстве есть множество этапов, которые целеустремленный застройщик может реализовать самостоятельно, призвав на помощь нескольких неквалифицированных помощников и потратившись только на услуги бетоновозки, экскаваторщика и крановщика. В свою очередь, противники утверждают, что большинство людей в принципе не способны построить дом своими силами.

Для проведения всех этих работ в одиночку потребуется не только все свое свободное время, но и настойчивость – строительство бросать на полпути нельзя, нужно его закончить до наступления холодов, чтобы не оставить под дождем и снегом незавершенный фундамент или коробку здания, которые к весне могут просто испортиться.

Установка обвязки и лаг

Затем к лежню крепится доска обвязки тоже сечением 150-50 мм, но она устанавливается на ребро. Её нужно выровнять по наружному краю фундамента, затем прибить к лежню длинными гвоздями (9 см) с шагом 40 см.

По технологии сборки каркасного дома далее устанавливается обвязка, на которую будут укладываться лаги пола.

Лаги – тоже доски сечением 150×50 мм, устанавливаемые на ребро. Их крепят двумя косыми гвоздями (9 см) торцом к доске обвязки, по 2 гвоздя забивают справа и слева к лежню. Таким образом крепят все лаги.

На фото видно, что первая лага размещается рядом со второй — это позволяет равномернее распределить нагрузку на фундамент. Её устанавливают по второму краю лежня. В зависимости от длины пролета и сечения доски, лаги устанавливают с шагом 40-60 см (чем больше длина доски, тем меньше нужно делать шаг).

Если лаги длинные, и имеется поперечная балка, как на верхней фотографии, чтобы лаги не разъезжались над поперечной балкой прибивают перемычки. По длине они должны быть равны шагу между лагами за вычетом толщины удвоенной доски: если шаг 55 см и доски толщиной 5 см, то перемычку нужно делать длиной 45 см.

Этапы строительства крыши каркасного дома с фотопримерами

Кровля каркасного дома производится в два этапа – это установка стропильной системы и монтаж кровельного покрытия.

Пошаговая инструкция возведения стропильной системы крыши каркасного дома

Для начала предлагаем пошаговую инструкцию с фотоиллюстрациями, ознакомившись с которой Вы наверняка разберётесь, как правильно строить крышу каркасного дома.

ИллюстрацияОписание действия
Первым делом устанавливаем и крепим доски 50×200 по периметру и центру, разделяя потолок на 2 равные части. Это придаст дополнительную прочность. К тому же перемычки будут короче, что упростит строительство.
После установки перемычек потолок должен выглядеть примерно так. Главное, чтобы все перемычки были прочно закреплены. гвоздями. Кстати, при подобной работе ни о каких саморезах не может быть и речи – весь крепёж производится только на гвозди.
Устанавливаем центральные опоры под конёк (красные стрелки) и крайние стропила с пропилами (жёлтые стрелки). В пазы встанут доски. Верхний проём между стропилами предназначен для конька (верхнее ребро крыши).
Теперь крепим две промежуточные опоры конька над двойной внутренней стенкой. Они не обязательно будут ровно по центру. Здесь всё зависит то того, где расположена внутренняя стенка в доме. Именно на неё опираются стойки. После монтируется сам конёк. Его показывать смысла нет. Догадаться, как конёк крепится, несложно.
По предварительно изготовленному и подогнанному шаблону внизу размечаются и готовятся остальные стропила, выпиливаются уголки под упоры (показано стрелкой), после чего стропила подаются наверх.
Здесь их крепят уже без всякого шаблона. Не сбиться помогают заранее заготовленные «коротыши» (доски, длиной ровно 60 см). Они отмечены красными стрелками. Выпиленные внизу пазы в виде уголка попадают ровно на доски и упираются, создавая дополнительную прочность (жёлтые стрелки).
А вот для чего нам требовались пропилы в крайних стропилах. Впоследствии это будет небольшой козырёк, который не даст дождевой воде стекать по стенам.

На этом строительство стропильной системы завершено, можно переходить к монтажу кровельного покрытия.

Кровельное покрытие: порядок действий при монтаже

Сначала по низу скатов крепится монтажная планка, после чего кровля закрывается плотной мембраной для гидроизоляции. Такой материал намного удобнее, чем бикрост или рубероид, который со временем лопается. Ширина такого материала 1 м, что довольно удобно. Закрывать кровлю начинаем снизу, пошагово продвигаясь наверх. Поверх мембраны набиваем контробрешётку, на которой будет крепиться непосредственно кровельный материал.

Мембрана крепится при помощи брусков таким образом, чтобы брусок не доходил до края полосы. Это делается для того, чтобы следующая полоса легла внахлёст предыдущей.

Закрепив таким образом одну полосу, по всей длине набиваем обрешётку на бруски вдоль ската с шагом в 28 см между первой и второй. Между следующими досками шаг должен быть равен длине волны металлочерепицы (если она будет использоваться для финишного покрытия). Чаще всего это 35 см. Теперь по обрешётке можно подняться выше и перейти к следующей полосе мембраны. Так закрывается вся кровля. Выглядеть это должно примерно так, как на фото ниже.

Смонтировав обрешётку полностью, можно переходить к креплению финишного покрытия. Работа эта несложная, а потому останавливаться на ней подробно мы не будем. Скажем лишь, что монтаж должен производиться с нижних листов к верхним с нахлёстом – это предотвратит попадание дождевой и талой воды под покрытие. Как производится подобный монтаж кровли каркасного дома своими руками можно увидеть в видеоролике.

Watch this video on YouTube

Монтаж каркасного дома

Как построить каркасный дом своими руками? Пошаговая схема строительства начинается с сооружения каркаса – одна из самых ответственных строительных операций

Важно правильно выбрать балки и доски (размер и сечение) и правильно соединить их. Какие особенности возникают, когда начинается монтаж каркасного дома: стоек, балок, укосин и ригелей? Можно легко начать строительство каркасного дома своими руками, видео поэтапно покажет все основные моменты монтажа дома

  • Места расположения стоек и стыков деревянных элементов вымеряют рулеткой и обозначают карандашом.
  • Тщательно выверяют вертикальность стоек, горизонт верхней обвязки и угол соединения. Углы между стойками и балками должен составлять 90°.
  • Для соединений каркасных элементов используют наиболее надёжные варианты – металлические скобы и гвозди.
  • Монтаж каркасного дома выполняется из собранных заранее на земле элементов — шаблонов стен, ферм. Их поднимают, устанавливают, временно подпирают косыми балками и после – крепят соединительными элементами.

Монтаж стен в каркасном доме

Пошаговое строительство каркасного дома, технология сбора каркаса стен следующая:

  • Укладывают нижнюю обвязку.
  • Собирают отдельно каркас каждой стены (нижние, верхние и вертикальные элементы) – так называемый шаблон стены. После собранный шаблон целиком поднимают и устанавливают на нижнюю обвязку.
  • Поверх шаблонов стены укладывается вторая верхняя обвязка, на которую после кладут стропила для крыши.

На заметку
Для подъёма шаблона стены длиной 6 м понадобится три человека. Втроем поднять такой шаблон – вполне реально. Более длинные стены собирают из нескольких шаблонов и соединяют их стыки специальными резьбовыми соединениями  .

Сборка каркасного дома, фото и видео демонстрирует ход выполнения строительных операций – сборку шаблона и его установку в месте будущей стены.

Укосины

В некоторых схемах монтажа каркасного дома используются не только вертикальные и горизонтальные элементы каркаса, а также наклонные – так называемые укосины. Они усиливают прочность каркасной конструкции. Их делают из досок 150-50 мм или 100-50 мм.

Правильное расположение укосин

Ригель

Ригилем называют горизонтальную доску, которая крепится рядом с доской верхней обвязки. Ригель крепят в шаблон в процессе сборки на земле. Для ригелей используют деревянные доски толщиной от 50 мм.

Ригель во всю стену каркасного дома

Также ригелем называют горизонтальную подпорку между наклонными фермами крыши. В целом ригель – это любая балка, которая работает на сжатие.

Углы

Углы каркаса несут максимальную нагрузку. Поэтому их собирают из двух или трех опорных досок.

Варианты крепления углов каркасной стены

Внутренние стены

Каркас внутренних стен собирают из стеновых шаблонов аналогично наружным стенам. Внутренние простенки не несут большой нагрузки, и потому могут быть выполнены из доски меньшего сечения.

Главное требование к внутренним стенам – шумоизоляция. Поэтому их толщина должна обеспечивать монтаж шумоизоляционного материала в ходе последующего обустройства стен и их утепления.

Окна и двери

После сборки каркаса в предусмотренные схемой проёмы устанавливаются окна и двери. Эту работу проще заказать у производителя – готовое пвх окно вместе с монтажом в оконный проём. Что касается дверных проемов, то их коробку можно успешно собрать самостоятельно из деревянных досок толщиной 25-30 мм.

Этап №4 — Монтаж перекрытия

Балки перекрытия монтируют на брус верхней обвязки. Они крепятся следующими способами:

  • на опорные металлические кронштейны;
  • на уголки;
  • с врезкой.

При врезке глубина пропила не должна быть более 50% толщины бруса обвязки. Их крепят гвоздями, которые должны заходить в обвязку на глубину 10 см и более.

Уголки довольно распространенный способ. Часто используют усиленные уголки, но это не обязательно делать

Перфорированные скобы — могут быть разной формы.

Размеры балок и шаг монтажа зависят от того, что будет расположено сверху. Если они будут опорой для второго жилого этажа или мансарды, то нужно укладывать балки большого сечения и делать меньше шаг. Это позволит избежать прогибания пола. Если сверху будет кровля и чердак, то можно использовать менее массивные балки.

 Поэтому они выпускаются на 30 см за наружную грань стен.

Если возводят второй этаж, то перекрытие обшивается черновым полом. Это позволит проще строить второй этаж. Обустройство пола второго этажа ничем не отличается от укладки первого. Нужно только поднимать все материалы на второй этаж.

Устанавливаем каркас. Пошаговая инструкция

Алгоритм установки каркаса:

Формирование нижней обвязки, соединённых между собой по типу «шип-паз» и подогнанных таким образом, чтоб при монтаже не возникло зазоров. Если дерево плохо обработать антисептиком – при длительном соприкосновении с металлом (то бишь с крепежами) оно начнёт гнить, и в таком случае вместо данного типа крепежа лучше использовать деревянные нагели.
Монтаж вертикальных досок. Их высоту определяют в зависимости от планируемой высоты потолков. В области монтажа вертикальных досок устанавливаются нагели.
На нагели устанавливаются стойки. Далее вертикально выравнивают брусья. Чтобы угол был правильно зафиксирован, целесообразно применение временной распорки.
После того, как все стойки будут укреплены и зафиксированы исключительно в вертикальном положении, проводится верхняя обвязка

Важно учесть, что пазы верхней обвязки должны находиться строго под 90-градусным углом по отношению к нижней.
Затем крепятся потолочные балки. Их распределяют шагом в 50см, и в обязательном порядке они должны совпадать с вертикальными стойками.
После этого устанавливаются дополнительные опорные брусья

Их распределяют в области межкомнатных перегородок с целью поддержки балок потолка и исключения их провисания.

Выполнив данный алгоритм установки каркаса можно приступить к утеплению дома и сооружению крыши.

Обустройство надежной основы – это половина дела

Так как каркасное строение обладает небольшим весом, заливать ленточный монолитный фундамент под него не целесообразно, так как он очень дорогой, а сам процесс заливки трудоемкий. Исключением являются те случаи, когда под домом планируется обустройство погреба, подвала или цокольного этажа.

В остальных случаях вполне достаточно качественного столбчатого основания. Для его возведения понадобятся следующие материалы:

  • бетонные фундаментные блоки;
  • брус 150х150 мм;
  • рубероид;
  • песок и щебень/гравий;
  • цементный раствор.

Работа начинается с подготовки площадки, которую нужно правильно разметить. Очертите ее полосами из песка или натяните по периметру шпагаты. Обязательно убедитесь, что площадка имеет углы 90 градусов, для этого просто измеряйте диагонали – они должны быт одинаковыми. Затем надо избавиться от растительного слоя грунта, который обычно составляет сантиметров 10-15.

Далее надо выкопать ямы под столбы глубиной до 40 см. Шаг должен составлять 1,5–2 м во всех направлениях. Дно ям необходимо засыпать слоем гравия и песка общей толщиной 30 см. Каждый слой следует тщательно утрамбовать и выровнять. Затем на дно уложите бетонные блоки в два ряда с перевязкой. Между собой блоки скрепите цементным раствором. В итоге должны получиться ровные и прочные столбики.

Столбчатое основание — проверенный и испытанный вариант

Поверхность столбиков покройте несколькими слоями рубероида. Последний будет служить горизонтальной гидроизоляцией фундамента. Затем нужно уложить ростверк по периметру основания, он же будет служить и нижней обвязкой каркаса.

Ростверк выполняется из бруса 150х150 мм. В углах брус скрепить между собой «в пол дерева» при помощи нагеля или саморезов. Дополнительно укрепить углы можно металлическими уголками.

После этого в ростверк надо врезать балки перекрытия, которые укладываются на промежуточные столбы фундамента. Так как балки врезаются тоже «в пол дерева», предварительна в ростверке надо вырезать пазы.

Строительство крыши

Современный кровельный материал — металлочерепица, гибкая черепица, глиняная черепица, профнастил, ондулин. Любая крыша – односкатная или двускатная – состоит из сложной конструкции стропил с перекрытиями, и кровли. Верхняя брусовая обвязка служит опорой для досок толщиной ≥ 5 см, которые на время монтажа крыши крепят к ней.

Монтаж стропил происходит так: торцы бруса соединяют под углом уклона ската. Стропильные балки находятся на расстоянии 0,6-0,7 м друг от друга. Стропила по мере их набора в конструкцию крепятся укосинами, после сборки всей стропильной системы по ее верхней части с обеих сторон крепят конек.

Затем оборудуется обрешетка, укладывается теплоизоляционный слой, поверх которого можно крепить выбранный кровельный материал. От типа кровли зависит, какую обрешетку следует делать — сплошную или разреженную. Каркас для обустройства крыши монтируется, начиная с углов, торцами к лагам.

Конструкция крыши каркасного дома

Выбор участка

Немаловажным этапом строительства является и выбор конкретного участка земли. К нему предъявляются следующие требования:

– При отсутствии трубопровода необходимо учесть то, что придется копать колодец или бурить скважину. Следовательно, на участке должна быть питьевая вода. При этом ее источник не должен находиться на глубине более 50 метров, так как в этом случае придется производить дорогостоящие работы.- Максимальная ровность поверхности, что создаст дополнительное удобство возведения дома и удешевит его фундамент.- Расположение на незатапливаемой местности. Участки, находящиеся неподалеку от рек или иных водоемов, непременно затапливаются весной. Порой такая проблема имеется и в низинах. Вода, находящаяся на участке всего 2-3 дня, подмывает фундамент. Это не очень хорошо для дома.- Минимальное количество уже возведенных строений. Если участок приобретается с деревянным домом, который предназначен под снос, то желательно, чтобы здание стояло на кирпичном фундаменте. В таком случае подготовка к работам будет менее дорогостоящей.

Сборка каркаса – строим стены и крышу

Теперь строим основу дома – каркас. Для его возведения понадобятся такие пиломатериалы:

  • брус 150х150 мм;
  • доски 40х150 мм.

Сборка начинается с установки угловых стоек, подготовленных из бруса 150х150 мм. Угловые стойки обычно крепятся к обвязке саморезами и уголками. Кроме того, укрепляются раскосами, выпоенными из досок. В процессе их монтажа обязательно следите, чтобы стойки не отклонялись от вертикали.

Затем устанавливаются промежуточные стойки сечением 40х150 мм, которые, как уже было сказано выше, они должны располагаться с шагом 60 см. Доски крепятся к обвязке при помощи тех же стальных уголков. Для связки всех стоек между собой можно использовать горизонтальные перемычки, единственное, устанавливать их обязательно нужно в шахматном порядке.  После установки стоек монтируются горизонтальные перекладины, обрамляющие проемы.

Сборка каркаса дома по технологии

Сверху к стойкам крепится верхняя обвязка брус 150х150 мм. Она не только скрепляет между собой все стойки, но и служит основой для балок перекрытия. По такому же принципу выполняется монтаж каркаса перегородок. Единственное, для перегородок можно использовать брус 100х100 мм или даже меньше, соответственно, понадобятся и менее широкие доски для промежуточных стоек.

В качестве перекрытия можно использовать специальные балки из OSB или доски 40х100 мм. Последние ставятся на кромку и фиксируются на обвязке уголками. Шаг перекрытия должен составлять около 30-35 см. После этого по периметру дома на балки перекрытия укладывается мауэрлат – доска или брус. Он связывает балки перекрытия, а также служит основой для крыши.

Далее собирается каркас мансарды и монтируется кровельное покрытие. Работа осуществляется по стандартной схеме, т.е. как и при строительстве обычных домов. Поэтому рассматривать это процесс не будем. Единственное, что стоит отметить: в одиночку справиться со строительством крыши очень сложно, поэтому на данном этапе вам понадобятся несколько помощников.

Пароизоляционный материал для стен

Пароизоляция предназначена для защиты утеплителя от пара, который может проникнуть в него из жилого помещения. Здесь уже речь идет об изоляции, как о надежном барьере для влаги. Сложная конструкция стены предполагает укладку пароизоляции только с «теплой» стороны.

Самым подходящим вариантом является плотная (не менее 200 микрон) полиэтиленовая пленка. Ее фиксация на каркасе выполняется с помощью строительного степлера.

Пароизоляционный материал необходимо монтировать максимально герметично. Для этого тщательно проклеивают все его стыки, места прокладки коммуникаций.

Дополнительные мелочи, которые необходимо разузнать

Понятное дело, что главное – это ровный и сухой участок, однако, если нюансы, которые могут значительно усложнять проживание в загородном доме. После осмотра усадебного надела, приступайте к тщательному изучению бытовых вопросов:

  • Вывоз мусора. Как ни странно, но такая услуга доступна не в каждом поселке. Если вы планируете жить большой семьей, то этот вопрос для вас достаточно важен. Альтернатива есть – частные компании, которые будут приезжать к вам на дом раз в месяц или квартал. В этот пункт можно добавить и очистку септика. Посмотрите варианты заезда машины на участок, а также прикиньте будущее расположение выгребной ямы.
  • Наличие у соседей домашних питомцев или сельскохозяйственных животных. Для человека городского, желающего жить спокойной жизнью за городом, тишина будет принципиальным вопросом. Поэтому заранее обойдите всех соседей и ненавязчиво побеседуйте.
  • Городской транспорт. Несмотря на то, что в современном мире почти каждый человек имеет личный автомобиль, остановка городского транспорта под боком лишней точно не будет. Как правило, автосервисы находятся далеко и не факт, что зимой вы сможете до него дотянуть. Принципиально рассматривайте некоторую автономию от системы, как альтернативный способ решения текущих проблем.

Чем больше информации по участку на этапе планирования покупки, тем меньше неприятных сюрпризов и расходов в будущем при строительстве и эксплуатацииИсточник zen.yandex.uz

Инструкция к фундаменту

Поэтапное строительство каркасного дома своими руками начинается с фундамента. Это — основа дома, большая, ровная и прочная «подставка», на которой держится вся каркасная конструкция. Её можно вылить из бетона или собрать из готовых бетонных блоков.

Ленточный фундамент для каркасника.

Каркасное строительство называют «лёгким». Стены каркасника значительно меньше давят на поверхность земли, чем капитальные сооружения из кирпича или монолиты из бетона. Каркас также легче брусового деревянного дома. Поэтому вашему строению понадобится небольшой мелкозаглубленный фундамент, при этом глубину можно сделать на 100-300 мм.

На заметку
Решая, как самому построить каркасный дом своими руками, неизменно сталкиваешься с вопросом выбора конструкций и материалов. Для каркасных строений сооружают мелкозаглубленные ленточные фундаменты или плиты. В некоторых случаях для каркасников делают фундаменты глубокими.

В некоторых случаях для каркасников нужна большая глубина фундамента. Это бывает, когда грунт – зыбкий, подвижный, сыпучий и строение планируется на берегу водоёма. В таком случае устанавливают свайно-винтовой фундамент, который будет опираться на глубокие и неподвижные слои грунта.

Ленточный фундамент

Представляет собой каменную ленту, дорожку, заглубленную в землю на 100-400 мм. Над поверхностью земли фундамент возвышается на 100-300 мм. Таким образом, общая высота ленточного фундамента для каркасного дома составляет 200-700 мм.

Опалубка ленточного фундамента с арматурной сеткой

На заметку
Можно сделать фундамент глубже и выше – но это уже на ваше усмотрение, при желании израсходовать больше строительных материалов и получить более массивную конструкцию основания дома.

Ленту фундамента заливают в подготовленные заранее траншеи. Бетон для заливки можно замешивать самостоятельно. Перед заливкой в траншеи насыпают слой песка и  тем самым делается так называемая песчаная подушка (толщина до 100 мм) и укладывают металлические арматуру.

Плитный фундамент

Плитный фундамент также называют плавающим. Каркасный дом будет подниматься и опускаться вместе с ним, при сезонных расширениях грунта . Поэтому плита должна быть достаточно прочной, чтобы можно было возводить здание в два этажа и выше.

Плитный фундамент заливают из бетона и арматуры, при этом арматуру связывают проволокой. Арматурная сетка обеспечивает плите каркасного дома необходимую прочность, жестко фиксируя монолитную плиту.

Расчет фундамента производится по принципу повышенной нагрузки, применяют арматуру разного диаметра. Плюс можно менять расстояние между прутьями, и это поможет увеличить прочность фундамента. Стоимость зависит от сложности работы и потраченных материалов на создание.

Фундамент залит монолитной плитой

Плитное основание можно минимально заглубить в грунт на 100-200 мм, или лить бетон на гравийную подушку без заглубления. Общая высота плиты должна составлять 200-300 мм.

Для плиты фундамента важно обеспечить стойкость к подъёму грунтовой влаги. Поэтому при замешивании бетона в него добавляют водостойкую добавку

Это обеспечит водостойкость бетонной плиты и сухой пол внутри будущего помещения. А также продлит долговечность фундамента и всего строения.

Свайно-винтовой фундамент

Для получения свайно-винтового фундамента можно использовать асбестовые трубы или металлические готовые сваи. Для асбестовых труб готовят ямы, в которые устанавливают трубу и заливают в неё бетон. Предварительно – армируют, т.е. ставят металлическую арматуру внутрь трубы. Металлические сваи вкручивают в землю без вынимания грунта, не выкапывая ямы.

Для того чтобы было легче и понятнее, как монтировать свайно-винтовой фундамент и каркасный дом своими руками – пошаговое фото.

Набор свай для винтового фундамента

Вкручивание свай для фундамента вручную

Соединение винтовых свай фундамента между собой

Свайно-винтовой фундамент
