С чего начать ремонт в квартире, чтобы потом не переделывать

• Что сначала: натяжной потолок или обои/покраска?

Специфика натяжных потолков позволяет установить их на финальном этапе ремонтных работ, после покраски стен и поклейки обоев. Это работа очень чистая, и повредить стены или пол при ее выполнении довольно трудно.

Принцип очередности работ «сверху — вниз» в этом случае не срабатывает. Он касается, преимущественно, традиционных ремонтных работ. Новые технологи вносят свои коррективы. Сами специалисты, монтирующие натяжные потолки, рекомендуют приглашать их к концу ремонта.

***

Если составить короткий список последовательности ремонтных работ в комнате, то выглядеть он будет таким образом:

  • электропроводка;
  • система отопления и кондиционирования;
  • подготовка основания пола;
  • демонтаж/монтаж окон;
  • подготовка стен под обои или покраску;
  • потолок (все работы);
  • покраска стен или оклейка обоями;
  • чистовой пол;
  • монтаж дверей;
  • пороги и напольный плинтус;
  • натяжные потолки.

Этот порядок — не аксиома. Каждый мастер выбирает ту последовательность, которая удобна именно ему. Но в целом очередность выглядит примерно так.

О необходимости звукоизоляции

Многие из обладателей новых квартир просто не задумываются о том, насколько тихо будет в их жилище. Пока не до этого. Но когда вы въедете будет уже поздно. Современные тенденции в многоэтажном строительстве — сделать постройку как можно легче, чтобы сэкономить на фундаменте. Легкие материалы — это замечательно, но проблема в том, что они хорошо проводят звук.

Шумоизоляция в квартире — важный момент

В результате получается, что ремонт закончен, а вы, при желании, можете вести конспекты бесед ваших соседей, а они — ваши. Далеко не радужная перспектива. Потому стоит задуматься о звукоизоляции. Да, это дополнительные расходы и немалые, но тишина важнее.

Другие этапы и их последовательность

Остальные работы тоже выполняются в строгой последовательности.

Выравнивание и грунтовка стен

Чтобы иметь возможность красиво расставлять мебель и использовать понравившиеся отделочные материалы, следует выровнять стены. Особенно это актуально для старых домов, где перепады могут достигать нескольких миллиметров.

Не стоит забывать и о грунтовке, которая обеспечивает лучшее сцепление отделочных материалов со стенами и потолком. Как правило, она наносится в несколько слоёв, каждый из которых должен хорошенько просохнуть.

Выравнивание пола

Если старый пол не устраивает, его следует выровнять. Здесь можно пойти по одному из двух путей: выполнить стяжку или использовать самовыравнивающийся раствор. Первый способ отнимает больше сил, времени и, как правило, требует привлечения профессионалов.

Отделка стен

В продаже есть много отделочных материалов на любой вкус: краска, обои, панели, декоративная штукатурка, плитка и др.

Прежде чем использовать то или иное покрытие, нужно изучить нюансы работы с ним. Так, например, панели укладываются от угла, а плитку перед укладкой нужно замачивать в воде.

Монтаж напольного покрытия

Здесь, как и в предыдущем случае, можно выбирать любые материалы: плитку, линолеум, ковролин, ламинат, паркетную доску и т. д. Чтобы покрытие ложилось хорошо, пол должен быть идеально ровным.

Отделка потолка

Если потолок неровный, можно выполнить стяжку, подготовив его тем самым к дальнейшей побелке или покраске. Однако многие упрощают себе жизнь, устанавливая натяжные и гипсокартонные потолки. Такие конструкции скрывают любые несовершенства и быстро монтируются, избавляя хозяев жилья от многочисленных хлопот.

Заключительный этап

На последнем этапе проводятся оставшиеся работы: монтируются межкомнатные двери, укладываются плинтуса и т. д. Если во время ремонта были допущены какие-то ошибки, их лучше устранить сразу. Желательно поручить это бригаде, выполнявшей отделочные работы.

Какие-то работы могут исключаться из списка в зависимости от состояния жилья, поставленных задач и финансовых возможностей. Однако в целом последовательность их выполнения не меняется.

С чего начать планировку квартиры?

Самое важное – определиться с функционалом и сценариями использования пространства. Задайте себе следующие вопросы:

  • Часто ли вы собираетесь вместе с другими домочадцами и как проводите время: устраиваете посиделки за ужином, смотрите вместе кино, играете в настольные игры и т.п.?
  • Часто ли у вас бывают гости и остаются ли они ночевать?
  • Вы предпочитаете готовить, заказывать еду или чаще выбираетесь в кафе?
  • Кто из членов семьи работает из дома и что нужно для работы?
  • Есть у кого-то специфическое хобби, которое требует места?
  • Планируется ли расширение состава семьи, например, ребёнок?
  • Есть ли домашние животные?

Важно обратить особое внимание

Работы, которые запрещено проводить при желании перепланировать пространство в квартире

  • Организация жилой комнаты и кухни в одно помещение.
  • Вход в ванную или туалет с жилой комнаты и кухни.
  • Перенос кухни в жилую комнату.
  • Размещение санузла над кухней или жилой комнатой соседей снизу.
  • Оборудование кухни комнат без окон.
  • Монтирование проводки и канализационных труб в плитах перекрытия и швах стен.
  • Любые работы по уменьшению или закладыванию канала вентиляции.
  • Увеличение силы нагрузки на несущие конструкции.
  • Перенос радиаторов отопления и труб по отведению горячей воды, которые подсоединены перенесение к общей системе дома, с выносом их на лоджии и балконы.
  • Подсоединение теплых полов к общей системе отопления.

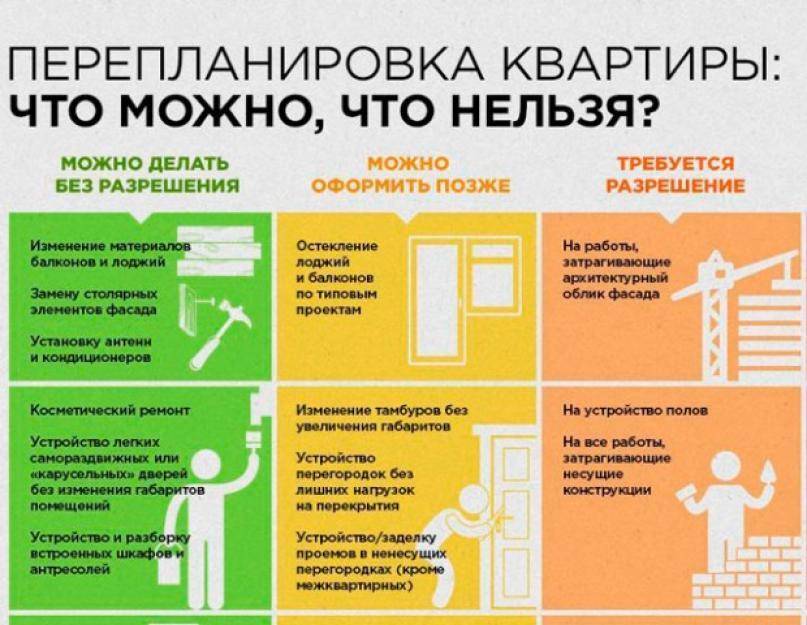

Ремонтные работы, для которых необходимо взять разрешение БТИ

  • Изменение архитектурного проекта квартиры.
  • Перепланировка с удалением несущих стен, перегородок, столбов.
  • Перенесение или объединение санузлов.

Ремонтные работы, не требующие разрешения

Перенос на новое место санитарного и технического оборудования (плита, ванная чаша, умывальники, унитазы).

  • Обустройство в несущих конструкциях дверей или заделывание проема.
  • Установка стеклопакетов на балконах и лоджиях.
  • Установка перегородок при условии, что нагрузка на плиты перекрытия не увеличится.
  • Ремонтные работы в квартире (косметика).
  • Установка новых инженерных приборов, аналогичных установленным.
  • Установка и демонтирование встроенных шкафов и антресолей.
  • Установка кондиционеров, антенн сеток защиты на фасаде дома.
  • Видоизменение внешней облицовки балконов и лоджий.
  • Перенос газовых и электроплит.

Напоследок упомянем о стилистических направлениях в дизайне квартир, но выбор всегда за вами. Это классицизм, арт-деко, хай-тек, лофт, авангард, скандинавский, прованс, минимализм, кантри.

Поэтапное начало ремонта в комнатах

Мы привели общую инструкцию по проведению ремонтных работ. Конечно же, в каждом конкретном случае могут быть внесены определенные коррективы. Особенно много их будет в том случае, если будет выполняется ремонт одной или нескольких комнат, или даже части комнаты.

При этом, освобождение помещения от мебели позволит существенно упросить работу и обеспечить сохранность вещам.

С чего начать ремонт в комнате

С чего начать ремонт пола, стен и потолка

Полный (капитальный) или частичный (косметический) ремонт потолка, стен или пола нужно начинать с освобождения поверхности, удаления обоев, краски, напольного покрытия. Далее удаляются предыдущие растворы, поверхность выравнивается, шлифуется, грунтуется и становится пригодной к чистовой отделке.

С чего начать ремонт балкона и лоджии

Ремонт лоджии и балкона стоит начать с демонтажа (при необходимости) оконных блоков и внутренней отделки. Далее устанавливаются новые блоки, балкон или лоджия утепляются

Особенное внимание уделяется их гидро- и пароизоляции. Вид окончательной отделки зависит от пожеланий хозяев

Дерево, штукатурка или пластик – эти материалы наиболее распространены и на практике доказали свою пригодность.

С чего начать ремонт кухни

Ремонт кухни требует наиболее тщательного планирования ввиду того, что кухня это одно из наиболее эксплуатируемых помещений в доме. Наличие большого числа кухонной бытовой техники создает повышенную нагрузку на электропроводку. Поэтому ремонт здесь начинается с замены проводки, обустройства дополнительных розеток

Внимание уделяется обустройству вентиляции

Далее в обязательном порядке облицовывается плиткой рабочая стена. Остальные стены выравниваются и окрашиваются или оклеиваются моющимися обоями. В качестве напольного покрытия лучше использовать линолеум или плитку. Популярный ламинат на кухне подвергается воздействию влаги, что существенно снижает срок его использования. Последними выполняются отделочные работы – установка плинтуса, наличников, покраска радиаторов. Установка мебели, встроенной и другой техники завершает ремонт кухни.

С чего начать ремонт туалета, ванной (санузла)

Санузал, ванная создают наибольшие трудности при ремонте. В первую очередь благодаря наличию коммуникаций и повышенным требованиям к эксплуатационным характеристикам. При ремонте этих помещений проводится замена труб, продумывается место расположения розеток, устанавливаются дополнительные вытяжные системы. Устройство дополнительной гидроизоляции, особенно в случае установки душа. Чаще всего стены и пол облицовываются плиткой. В последнюю очередь устанавливается сантехника.

Стоит отметить, что над совмещением ванной и туалета (санузла) нужно хорошо подумать. Вариант объединения приемлем только в том случае, если у вас дублирующий санузел.

С чего начать ремонт комнаты

Жилые комнаты, спальни, зал не выдвигают особых требований. Хотя в данном случае все зависит от технологичности этих комнат. Например, технология «умный дом» требует специальных инженерных расчетов и повышает стоимость работ в разы. Ремонт этих комнат начинается с выноса мебели и демонтажа.

Далее устанавливаются дверные коробки. Дверное полотно, на время проведения работ нужно снять или защитить пленкой. Причем если в ремонте нуждаются несколько комнат работы в них можно выполнять параллельно. Что касается отделки, то она выполняется сверху вниз, т.е. сначала происходит отделка потолка, затем стен и в последнюю очередь пола. Последним штрихом в ремонте будет установка мебели, техники и декоративных элементов.

С чего начать ремонт коридора

Ремонт коридора происходит в последнюю очередь. Работа осложняется тем, что к этому времени ремонт в других комнатах завершен, а остатки материалов и инструмент сложены в коридоре. Таким образом, для начала нужно убрать все строительные материалы и инструмент, оставив только необходимое.

Далее выполняются ремонт потолка и заливка пола. Заливать лучше перед выходными и оставлять помещение. Это позволит смеси получить необходимую прочность. Затем приступают к черновой отделке стен, а в это время пол будет выстаиваться. Завершающим этапом ремонта коридора является чистовая отделка всех поверхностей.

Капитальный ремонт и его последовательность

Капитальный ремонт — это один из основных процессов, происходящих в доме. Поэтому можно с уверенностью сказать, что после сноса следует сначала возвести стены, а затем заняться полом. Тем не менее, мы предлагаем детально разобраться, что и в каком порядке делается. Все подробности можно найти в таблице ниже.

Вид работ
Описание работы
Планирование и составление
Без этого процесса не обойтись, так как он позволяет точно определить, какие материалы куда пойдут и сколько потребуется на капитальный ремонт. Этот этап обязательно включает в себя консультацию с дизайнером. Он или она должны оценить помещение своими глазами и посоветовать, какую планировку лучше сделать. Все это прописано в проекте. Не экономьте на вызове профессионала, если у вас нет навыков для формирования правильного интерьера.
Подготовка
Сюда входит демонтаж старых перегородок, вывоз мусора и утилизация старых строительных материалов
Обратите внимание, что сначала планируется возведение новых стен или, в качестве альтернативы, их демонтаж. Это должно быть согласовано с БТИ.
Выбор и закупка строительных материалов
Опять же, это должен посоветовать профессионал
Например, если речь идет о напольной плитке, то рекомендуется сначала уложить ее, а только потом подбирать к стенам. Это часто случается при оформлении ванной комнаты или кухни. Перед покупкой обязательно определитесь с типом, оттенком и текстурой. Если есть предпочтения по производителю, это также учитывается.
Установка окон и дверей
Самое главное — сначала установить окна, а дверные створки можно оставить на потом. Конечно, если они заменяются рамой, то их устанавливают до выравнивания софитов и оштукатуривания стен. Зачем сначала устанавливать окна: во-первых, стены и облицовка будут деформированы, а во-вторых, весь ремонт должен проходить только в помещении.
Перепланировка
Перепланировка означает возведение новых стен и перегородок из прочного строительного материала: кирпича, газобетона, белого камня

Важно отметить, что перегородки можно устанавливать сразу после демонтажа, а затем устанавливать окна.
Инженерные работы
На этом этапе производится монтаж коммуникаций, укладка в стяжку, пазы в стенах. Все это делается строго до выравнивания пола.
Работа по полу
В рамках реконструкции после установки всех стен и коммуникаций заливается пол из цементно-бетонной смеси

Какой бренд выбрать, мы сказали выше. Он считается более надежным и имеет хорошие эксплуатационные характеристики.
Грубая отделка
Грубая отделка выполняется в направлении снизу вверх. Это включает в себя выравнивание пола и стен до идеального уровня. На пол наносится самовыравнивающаяся бетонная стяжка (заливается тонким слоем, чтобы избежать ошибок при уклоне). Стены оштукатуриваются путем добавления песка в раствор и последующего шпаклевания.
Установка входной двери
Эта задача решается в последнюю очередь путем демонтажа старой двери. Не беспокойтесь о треснувших софитах; их все равно нужно загерметизировать. После установки и закрепления створки монтажной пеной дверь следует завернуть в полиэтилен, чтобы избежать повреждений и скопления пыли в щелях и нишах софитов.
Отделка
Отделочные работы начинаются с пола и заканчиваются потолком. При отделке стен старайтесь декорировать второй этап, но возможны отклонения для каждого отдельного случая.

Осталось только установить сантехнические приборы и арматуру, повесить дверные полотна в каждой комнате и установить радиаторы отопления. Все укомплектовано дизайном и оборудованием.

Последовательность ремонта в квартире в новостройке

Человек, купивший собственную жилплощадь, может начать отделочные работы, определив их порядок самостоятельно, но существует примерный шаблон, основанный на многолетнем опыте. Профессионалы советуют начинать с черновых работ с поверхностями.

Демонтажные работы

Устранение вспомогательных перегородок с целью выполнения перепланировки – первоочередная мера после получения документов на жилплощадь. Несущие стены трогать запрещено, а ликвидировать часть балкона, превратить его в лоджию – реальная задача.

Застройщики стараются максимально сэкономить, поэтому устанавливают бюджетные стеклопакеты низкого качества. Монтаж новых окон следует осуществить на начальном этапе ремонта. Двери также приходится заменять на более дорогие, надежные. Демонтажные работы нужно осуществлять поэтапно. Можно выполнить самостоятельно или привлечь бригаду.

Монтаж перегородок

За удалением лишних конструкций, уборкой громоздкого строительного мусора следует возведение перегородок, создающих новое жилое пространство. Установка металлического каркаса с последующей обшивкой гипсокартоном является оптимальным, бюджетным, не утяжеляющим плиты вариантом. Вспомогательную стену можно расположить в любом месте, придать ей желаемую форму. Еще один плюс материала – хорошая звукоизоляция.

Некоторые владельцы недвижимости останавливаются на полнотелом кирпиче. Для такой перегородки характерны надежность и устойчивость, но она уменьшает полезное пространство и дополнительно нагружает плиты перекрытия.

Электромонтажные работы

Прокладка электрической проводки должна производиться по заранее составленной схеме. От щита, расположенного на площадке общего предназначения, следует тянуть медный провод. Надежная электросеть должна состоять из нескольких линий. Чтобы избежать перегрузок, профессионалы советуют разделять освещение и розетки, предназначенные для кухонных и бытовых приборов.

Для укладки используется скрытый способ, то есть провода «спрятаны» под шпаклевкой, под стяжкой и над натяжными потолками. Если для возведения перегородок использовался гипсокартон, то проводку следует разместить в гофре.

Основные правила и необходимые материалы для электромонтажных работ

Перед началом монтажа электрической сети в квартире под самоотделку, следует запастись следующими комплектующими:

  • трехжильным кабелем;
  • проводами для телевизора, телефона и компьютера;
  • дюбель-гвоздями;
  • хомутами;
  • гофрой;
  • электрическими коробками;
  • розетками, выключателями, автоматами;
  • шиной «0»;
  • изоляционной лентой и гипсом.

К распределению электрической проводки нужно подходить пошагово и использовать качественные комплектующие. Вид работ не допускает ошибок, поэтому, при отсутствии опыта, лучше обратиться к специалистам.

Монтаж сантехнических коммуникаций

Трубы, подающие горячую и холодную воду, можно спрятать в штробу. Если стены тонкие, то неприглядные глазу конструкции скрывают в коробе из гипсокартона. При облицовке его закрывают материалом, используемым для отделки стен.

Оптимальная высота для раковины в ванной – 80 см. На основании точки-ориентира нужно начертить горизонтальную линию. Затем замеряется ширина задней стороны умывальника и отмечается на стене. Для крепления используются кронштейны. К раковине присоединяются смеситель и слив.

Если на полу выложена керамическая плитка, то под унитазом следует расположить прокладку из линолеума или резины. Для установки предмета сантехники используется специальная манжета – один конец крепится к изделию, а второй – к канализации. Основание фиксируется при помощи специальных шпилек или применяется эпоксидный клей. Самая трудоемкая часть – монтаж ванны. Выравнивание производится по бортам или по диагонали изделия.

Как составить план

Чтобы не растянуть ремонт на годы, нужно придерживаться плана выполнения работ.

Чтобы не переделывать начатое и не жить в вечном ремонте, необходимо спланировать все этапы, а также подсчитать бюджет.

В помощь будут цветные карандаши, листы бумаги и журналы с идеями оформления квартиры

Даже если дизайн будет выполняться специалистом, важно донести ему личные пожелания и точно передать задумку

Очень важно определиться с финансовыми затратами: можно тратить сколько потребуется или необходимо вписаться в определенную сумму. Для начала желательно иметь на руках точный план квартиры – расположение окон, дверей, размеры помещений, чтобы удобно было подсчитывать количество материалов

Для начала желательно иметь на руках точный план квартиры – расположение окон, дверей, размеры помещений, чтобы удобно было подсчитывать количество материалов.

Такие стили как восточный, хай-тек, классика, модерн, кантри потребуют больше вложений. Конструктивный модерн, минимализм — более дешевые варианты ремонта. В них меньше декоративных деталей, следовательно, меньше затрат.

Если планируется косметический ремонт, необходимо оценить состояние квартиры – сколько времени до капремонта могут продержаться инженерные коммуникации, сантехника, трубы. Возможно, потребуется что-то из этого заменить.

Следует решить вопрос со старой мебелью. Если она пришла в негодность, ее лучше выбросить, чтобы не портила будущий интерьер.

Принято начинать ремонт в квартире с самой дальней комнаты, постепенно переходя к центральным и заканчивая кухней.

Последовательность ремонта следующая:

  1. Черновые работы – демонтаж покрытий, выравнивание или заливка стяжки, монтаж звукоизоляции, утеплителя.
  2. Штробление стен, замена проводки и розеток. Необходимо правильно рассчитать местоположение розеток, чтобы они не оказались, к примеру, за шкафом. Во влажных местах (ванная, кухня) проводка монтируется влагостойкая и более качественная. Заодно следует заменить электрический щиток.
  3. Замена системы отопления – котла, батарей.
  4. Замена сантехники, если планируется.
  5. Штукатурка стен черновая. Пока будет сохнуть, а на это уходит несколько дней, можно проводить другие работы, не касающиеся стен.
  6. Финишное выравнивание стен и потолка, шпатлевание.
  7. Заливка наливного пола.
  8. Замена окон и дверей проводится только после выравнивания стен и пола, иначе можно ошибиться в расстоянии до пола.
  9. Установка розеток.
  10. Монтаж карнизов, плинтусов, галтелей, откосов.

Лоджии и балконы обустраиваются в последнюю очередь, так как эти помещения обычно используются для хранения стройматериалов, мусора и инструментов.

На время ремонта может потребоваться помощь коммунальщиков – перекрыть воду в доме или отключить электричество для замены проводки.

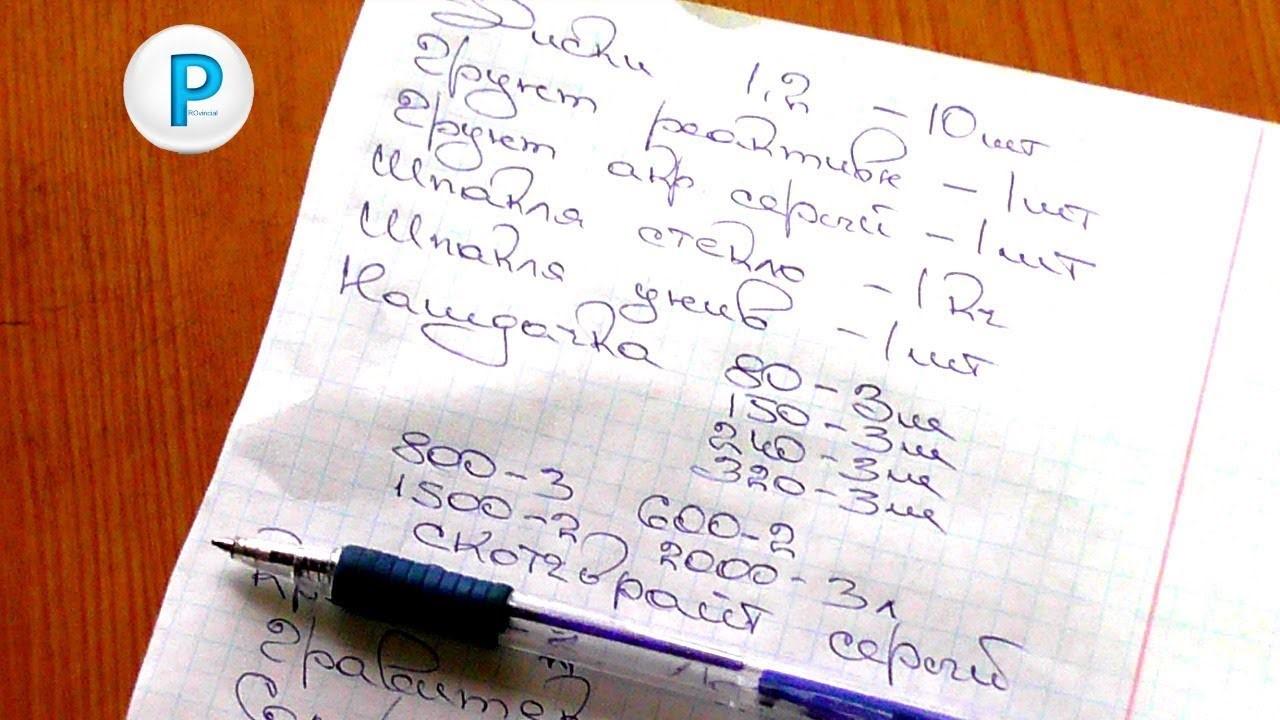

Составление сметы

Окончательно выбрав варианты отделки нужно оценить стоимость необходимых материалов, недостающего инструмента и расходных материалов.

Для этого можно провести поиск на сайтах различных строительных интернет магазинов и производителей. Целесообразно составлять смету отдельно для каждой комнаты, в этом случае возможно поэтапное проведение ремонта с возобновлением работ по мере поступления средств. Существуют специализированные оценочные фирмы, которые могут выполнить эту работу быстро и качественно, с учетом всех пожеланий заказчика.

Специалисты-оценщики визуально или с помощью специального оборудования, могут точно оценить степень износа несущих конструкций, общее состояние дома или квартиры, предложить наиболее эффективные методы устранения этих проблем. На основании полученных данных и особенностей интерьера составляется подробная смета и подается на утверждение заказчика.

Подготовка к ремонту – планирование и выбор дизайна

Правильно выбранная последовательность ремонта в квартире поможет сделать его в короткие сроки, без лишних волнений. Изначально следует определиться, какой ремонт предстоит. Возможно, он будет косметическим: ограничится сменой обоев, покраской и другими отдельными операциями. Если необходим капитальный ремонт, без планирования не обойтись. Ведь он, возможно, коснется окон, дверей, затронет стены, пол и потолок. Может, захочется заняться перепланировкой помещений, удалить перестенки.

Перед началом работы следует сделать планы всех помещений

Тщательного обдумывания требует планировка и дизайн помещений. Для каждой комнаты продумайте, какой материал понадобится на стены, потолки, полы. Возможно, вы будете менять окна или захочется переставить мебель. Удержать все в голове невозможно, поэтому нужно составить план. Измеряем все комнаты и на отдельных листах делаем чертежи. На каждое помещение их понадобится шесть: по одному для пола и потолков, четыре для каждой стены по отдельности. На плане укажите размещение окон, дверей, розеток, выключателей, светильников.

На каждом листе запишите, какие материалы будут использованы. К примеру, пол на кухне: линолеум с утеплителем – 12 м2, цвет коричневый. Потолок: 12 м2, водоэмульсионная краска, цвет белый. Первая стена: 6,1 м2, выровнять – сатенгипс стартовый, финишный, грунтовка. Покраска: водоэмульсионка, цвет персиковый, колорекс, грунтовка. Дверь заменить новой, отделку оставить. Желательно указать, сколько какого материала понадобится, исходя из норм расхода, хорошо было бы указать цену. Если за какую-то работу вы не беретесь, будете привлекать специалиста, укажите это в плане. Это только ориентировочное планирование, вы можете фиксировать все, что считаете нужным. Начало положено – работы спланированы.

Составление дизайн-проекта

В зависимости от пожеланий владельца, может быть составлен стандартный или полный дизайн-проект.

Стандартный дизайн-проект

Отличительные особенности такого проекта – простота и экономичность, однако при этом он остается функциональным и достаточно информативным. На основании его можно выделить основные этапы проведения работ и примерно оценить общую стилевую направленность интерьера. В проекте не указываются конкретные материалы, цвета и фактура также отображается в первом приближении.

После утверждения эскизной части проекта, разрабатывается конкретные чертежи с указанием размеров основных элементов интерьера и проводятся необходимые прочностные расчеты. В результате заказчик получает довольно точное представление о будущем интерьере и комплект подробных чертежей, на которых указаны размеры и конфигурация предполагаемой перепланировки, а также материалы и технологии для создания того или иного элемента интерьера. Сведений, содержащихся в стандартном дизайн-проекте вполне достаточно для реализации задуманного.

Полный дизайн-проект

Для данного вида проектирования характерно полное совпадение представленного проекта к реальному интерьеру. Достигается такой результат с помощью детальной проработки всех деталей, указанием конкретных отделочных материалов, включая драпировку и оттенки керамической плитки, с названием, серией и т.д. Кроме этого, при наличии полного дизайн-проекта можно увидеть трансформацию пространства на всех этапах, от демонтажа до финишной отделки.

В состав полного дизайн-проекта входят:

  1. Техническое задание. На этом этапе дизайнер получает представление о предпочтениях заказчика, масштабе будущей перепланировки, общей стилевой направленности будущего интерьера. Именно при получении технического задания, в первом приближении, оценивается стоимость работ и материалов,
  2. Точный план здания. Для создания точной 3-D модели необходима точная привязка к существующим размерам, перепадам высот, дефектам и неровностям стен. Эти замеры обеспечат в будущем оптимальный способ их устранения.
  3. Выбор планировки. По длительности этот этап является наиболее существенным. Именно здесь разрабатывается несколько вариантов возможной перепланировки, расстановки мебели, встроенной бытовой техники, сантехники и т.д., с учетом всех требований СНиП и других нормативно-технических актов. После выбора и утверждения заказчиком окончательного варианта начинается детальная разработка проекта.
  4. Стилистический коллаж. Эта часть проекта обеспечивает наглядность различных элементов интерьера и общее представление о результате перепланировки.
  5. Монтажный план. Этот документ включает в себя следующие элементы:
  • Детальное описание напольного покрытия (ламинированных панелей, натурального паркета, керамической плитки и т.д.);
  • Подробные чертежи с указанием всех размеров, необходимых для правильного демонтажа и возведения новых стен;
  • Точные чертежи различных декоративных элементов (ниш, полок и т.д.);
  • Монтажные схемы для многоуровневых систем (подиумы, подвесные потолки, вмонтированная сантехника).
  1. План установки электрических устройств. Здесь приводятся чертежи, однозначно указывающие место расположения розеток, выключателей, светильников, люстр и т.д.
  2. Чертежи нестандартных элементов интерьера. Здесь имеются ввиду чертежи криволинейных арочных, дверных и оконных проемов, ниш, подиумов и т.д.

По желанию заказчика может быть выполнена трехмерная визуализация интерьера. На завершающем этапе проектных работ на руках у заказчика остаются следующие документы:

  • Отдельная ведомость по всем ремонтируемым помещениям с указанием необходимых материалов и их стоимости;
  • Ведомость на элементы интерьера (встроенная техника, мебель, светильники, декоративные элементы, светильники, люстры и т.д.);
  • Строительно-монтажные схемы и чертежи;
  • Утвержденные эскизы, трехмерная визуализация будущего интерьера.

Если не планируется серьезная перепланировка и ремонт предполагается вести своими силами, необходимость в дизайн-проекте полностью отпадает. Самостоятельная разработка дизайна интерьера позволит сэкономить значительную сумму.

Составление сметы

Вопрос, с чего начать ремонт и отделку квартиры, для людей с ограниченными материальными вопросами решается просто – с составления примерной сметы, то есть подсчета будущих расходов. При этом учитывается:

  • траты на дизайн-проект и согласования;
  • количество производимых самостоятельно или с помощью наемной силы работы и их объем;
  • класс и количество закупаемых материалов и подлежащего установке оборудования;
  • класс и количество необходимого для самостоятельного выполнения работ инструмента и оборудования;
  • расходы на доставку материалов и оборудования, вывоз мусора, выполнение промежуточной и финишной уборки.

Если проведение ремонтных работ доверено строительной компании, составление сметы входит в список оплачиваемых работ. Так, если в наличии новостройка без отделки, с чего начать ремонт – подскажут представители застройщика. Обычно солидные компании предоставляют покупателям квартир дополнительную услугу – ремонт «под ключ».

Если планируется выполнение всех (или большинства) работ самостоятельно, смету также придется рассчитывать своими силами. При этом можно использовать специализированные программы или стандартный Exel. Для тех, кто недостаточно уверенно владеет компьютерной грамотностью, подойдет бумажный вариант.

При составлении сметы можно использовать удобные вычислительные средства в режиме «онлайн». Пример – онлайн-калькулятор обоев.

Важно! Производя любые вычисления, важно учитывать запас материалов не менее 5…10% и запас средств на проведение работ не менее 20%. В целом при самостоятельном расчете закладывается не менее 50% запаса финансов

Как показывает практика, при недостаточном опыте ремонта даже эта цифра оказывается иногда недостаточной.

Начинать составление сметы следует с оформления списков необходимых материалов, оборудования и техники для установки, инструментов и оснащения для ремонтных работ, декора и мебели. Можно формировать списки по признаку общности пунктов (например, обои для разных помещений или электроприборы для всей квартиры) и/или по помещениям. Лучший вариант – совмещение обоих способов с постоянной сверкой. Это поможет избежать ошибок при подсчетах.

При составлении списков лучше сразу же делать их в виде таблицы со свободными графами для проставления количества и цен. При учете разницы в ценах в разных магазинах и/или на рынках рационально при окончательном оформлении списков указывать места закупок (если планируется делать их в разных местах) и мониторить акционные предложения крупных компаний.

Перечень необходимых инструментов и материалов

Окончательно определившись с вариантами отделки, следует составить перечень необходимых материалов, их количество и примерную стоимость. Кроме этого, нужно иметь под рукой весь необходимый инструмент.

Прежде всего, стоит проверить какой инструмент имеется в наличии, а какой требуется приобрести

Прежде всего стоит уделить внимание электроинструменту, без которого реализация задуманного будет весьма проблематична. Для эффективного проведения ремонтно-строительных работ желательно иметь под рукой:

  • Перфоратор или ударную дрель;
  • Болгарку;
  • Шуруповерт или дрель с регулятором оборотов;
  • Электролобзик.

Наличие этого инструмента позволит значительно ускорить проведение ремонта и сведет к минимуму затраты труда.

Что касается строительных и отделочных материалов, здесь трудно давать какие-либо рекомендации, не ознакомившись с конкретным проектом. Можно только сказать, что не следует покупать материалы производителей с сомнительной репутацией, тем более что их стоимость не на много ниже чем стоимость оригинальных проверенных материалов.

Кроме этого, покупать любой вид материалов нужно с запасом 10 – 15%. Это необходимо для того, чтобы в случае непредвиденных ситуаций или порчи материала в процессе монтажа или укладки, не приходилось докупать материал, которого может и не оказаться в наличии.

Прокладка инженерных коммуникаций (электрики, сантехники, вентиляции и кондиционирования)

Прокладка инженерных коммуникаций производится по плану электрики, сантехники, вентиляции, кондиционирования.

Общие правила электромонтажа в квартире.

  • На розетки идет кабель 3 на 2.5
  • На освещение идет кабель сечением 3 на 1.5
  • На стиральную машину идет отдельный кабель от щитка под свой автомат сечением 3 на 2.5
  • На посудомоечную машину идет отдельный кабель от щитка под свой автомат сечением 3 на 2.5
  • На варочную панель идет отдельный кабель от щитка сечением исходя из мощности прибора
  • На духовку идет отдельный кабель от щитка сечением исходя из мощности прибора
  • На кондиционер идет отдельный кабель от щитка сечением исходя из мощности прибора
  • На кухонные розетки идет отдельный кабель от щитка сечением 3 на 2.5
  • На розетки в ванных комнатах идет отдельный кабель от щитка сечением 3 на 2.5

Общие правила сантехмонтажа в квартире

  • Трубы не должны пересекаться.
  • Должен быть свободный доступ к местам подключения сантехники и приборам учета.
  • Водопроводные и канализационные трубопроводы надо стараться размещать близко друг от друга, чтобы в декоративных целях их легко можно было закрыть общим коробом или панелью.
  • Число соединений необходимо минимизироват.
  • Во избежание конденсата трубопровод следует теплоизолировать.
  • Соединительные муфты и трубы должны быть выполнены из одного вида материала.

Подводим итоги – последовательность действий

Итак, подытоживая все советы, изложим последовательность ремонтных работ в квартире:

  1. Обдумываем, какой ремонт нужен: косметический или капитальный, выбираем дизайн. Рисуем чертежи, указываем материалы.
  2. Вывозим, выносим мебель и все, что будет мешать ремонту, демонтируем ненужные элементы на полу, стенах.
  3. Занимаемся пыльными работами: снимаем старые окна, устанавливаем новые, рушим перестенки и устанавливаем новые. Подводим коммуникации – электропроводка, трубы подключения бытовых приборов и сантехники.
  4. Отделочные работы: выравнивание потолка, штукатурим стены, делаем черновой пол. Шпаклюем, грунтуем, укладываем плитку. Делаем чистовой пол, оформляем стены.
  5. Устанавливаем сантехнику и приборы, навешиваем дверь. Крепим плинтуса, наличники.

Ремонт начинаем с самой отдаленной комнаты, чтобы мусор, грязь не наносились в отремонтированные помещения. Коридор ремонтируем в последнюю очередь. Через него проносят мусор, стройматериалы и существует большой риск, что случайно повредятся стены, пол, потолок. Отремонтированную комнату закрываем, дверь завешиваем строительной пленкой. Таким способом предохраним попадание пыли, мусора, стройматериалов из помещений, в которых продолжается ремонт.
